陕西财经职业技术学院
1#、2#学生公寓楼及室外配套工程
施工简报(第23期)
(2020.08.10-2020.08.16)
上周现场继续进行多工种交叉作业,主要工作内容为外墙粉刷、外墙保温板铺贴、地砖铺贴、填充墙粉刷及防水施工。
周一,建设、监理及施工三方主要管理人员集中对工程质量、安全和进度进行重点检查,监督整改施工现场出现的质量及安全问题,严把质量关,落实安全文明生产要求,控制施工进度。基建工作人员每日对施工现场进行巡检,对施工关键环节,如防水作业、外墙保温作业进行着重检查,对于施工过程中出现的异常问题,均现场要求整改并排查类似问题。
| 1#楼 |
二、三层贴砖 |
四层粉刷 |
五层走廊贴砖 |
六层贴砖 |
外墙保温 |
一层贴砖 |
四层贴砖 |
五层贴砖 |
四层防水 |
屋面贴砖 |
| 8.10 |
|
50% |
15% |
|
10% |
|
|
|
|
|
| 8.11 |
35% |
完成 |
30% |
5% |
20% |
|
|
|
|
|
| 8.12 |
40% |
|
35% |
10% |
30% |
|
|
|
|
|
| 8.13 |
50% |
|
45% |
15% |
|
|
|
|
|
|
| 8.14 |
55% |
|
|
20% |
|
5% |
|
|
|
|
| 8.15 |
60% |
|
|
|
|
10% |
5% |
10% |
完成 |
|
| 8.16 |
65% |
|
|
|
|
15% |
10% |
15% |
|
50% |
| 2#楼 |
屋面贴砖 |
六层房间地砖 |
六层阳台、卫生间墙地砖 |
外墙粉刷 |
一层粉刷 |
四层粉刷 |
四层防水 |
外墙保温 |
| 8.10 |
90% |
完成 |
|
|
|
|
|
|
| 8.11 |
完成 |
|
10% |
15% |
|
|
|
|
| 8.12 |
|
|
20% |
30% |
|
|
|
|
| 8.13 |
|
|
30% |
|
20% |
60% |
|
|
| 8.14 |
|
|
40% |
|
40% |
完成 |
|
|
| 8.15 |
|
|
50% |
|
65% |
|
|
|
| 8.16 |
|
|
55% |
|
完成 |
|
完成 |
25% |
进度计划分析及调整:
1#楼较上周计划按时完成,较总进度计划滞后五天;2#楼较上周计划滞后两天,较总进度计划滞后七天。

图一 施工现场全面检查

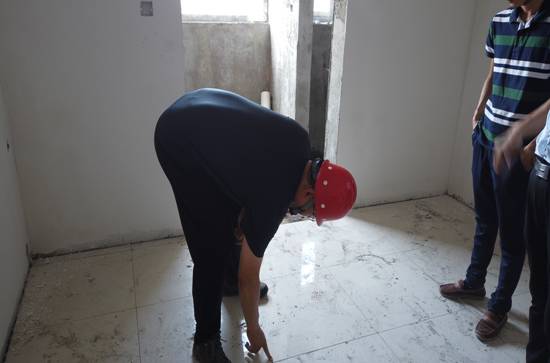

图二 地砖铺贴细部检查

图三 2#楼外墙粉刷

图四 楼梯石材进场

图五 外墙保温施工

图六 外墙垂直平整度检查验收

图七 外墙真石漆进场

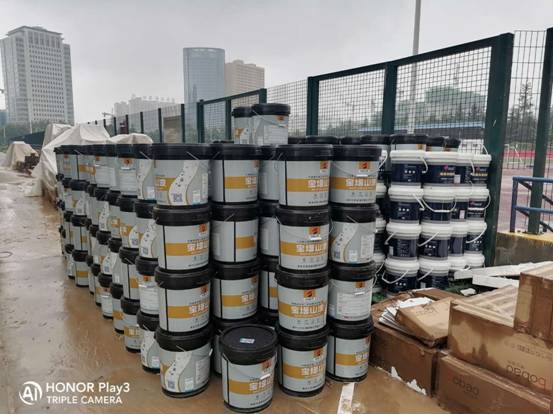

(图片:陆逸晟 核稿:乔美玲)
